Сибирская генерирующая компания ведет масштабную модернизацию насосных станций в Новосибирске. Работы направлены на повышение надежности теплоснабжения города и обеспечение его развития. До конца 2025 года подрядчики СГК заменят оборудование на двух ключевых насосных станциях, что улучшит циркуляцию теплоносителя в системе. Основную часть работ планируют завершить к началу предстоящего отопительного сезона.

Модернизация повысительных насосных станций является одним из ключевых направлений инвестиционной программы Новосибирской теплосетевой компании, входящей в состав СГК. Суммарный объем инвестиций в проекты на двух станциях в 2025 году достигает 62 миллионов рублей. Насосные станции играют критически важную роль в системе теплоснабжения. Они обеспечивают циркуляцию теплоносителя между теплоисточником на ТЭЦ и конечным потребителем. ПНС добавляют давление в системе там, где это необходимо, например, в самых удаленных точках теплового контура, гарантируя доставку тепла в каждую квартиру. Кроме того, эти станции помогают возвращать остывшую воду обратно на ТЭЦ для последующего нагрева. Работы по модернизации в текущем году включают три основных направления: замену устаревших насосов, установку нового насосного оборудования и обновление электрических силовых ячеек распределительных устройств.

Большой объем работ подрядчики выполняют на ПНС-2, расположенной в левобережной части Новосибирска. Эта станция обеспечивает надежное теплоснабжение жилых массивов Станиславского, Северо-Чемского, Затулинского, а также микрорайонов Бугринская Роща и «Расточка».

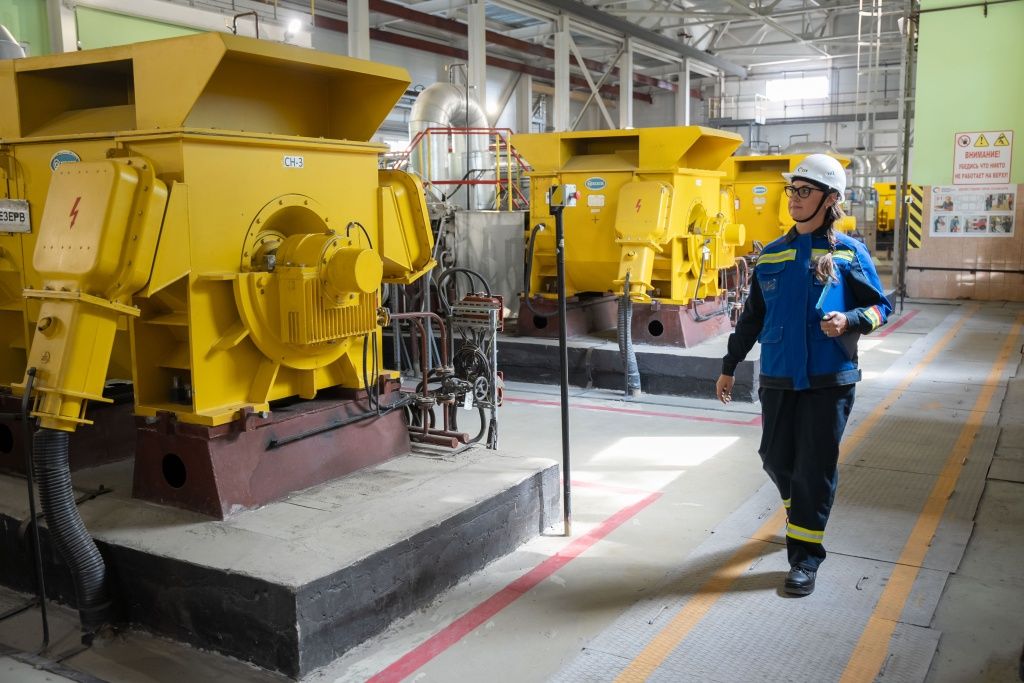

Модернизация создает дополнительный резерв мощности для этого района. Она увеличит пропускную способность ПНС-2, что обеспечит возможность подключения новых объектов в рамках перспективной жилищной застройки. На станции уже установили шесть новых насосов производительностью 2500 тонн в час. До декабря продолжатся работы по монтажу еще двух сетевых насосов. Все оборудование поставляет пермская компания «Новые гидросистемы».

Важной частью проекта на ПНС-2 стало решение задачи импортозамещения. Подрядчики меняют выходящие из строя электрические ячейки распределительного устройства 10 кВ французского производства на отечественные аналоги. Всего предстоит заменить четырнадцать единиц оборудования.

По словам заместителя главного инженера по производству тепловой энергии Новосибирской теплосетевой компании (НТСК) Алексея Соловьянова, комплектующих для ремонта и обслуживания импортных устройств в настоящее время практически нет на рынке. Поэтому необходимо до начала отопительного сезона заменить вышедшие из строя электроячейки на отечественные — это позволит обеспечить надежное теплоснабжения домов и социальной сферы.

Поставщиком отечественного оборудования выступает новосибирское предприятие «Щитмонтаж», а монтажные работы выполняет подрядная организация НПФ «Сибирьэнергосервис».

Параллельно работы идут на ПНС-6, которая обеспечивает теплоснабжение потребителей в Дзержинском, Центральном, Железнодорожном и Заельцовском районах города. Здесь главной задачей стала замена пяти устаревших насосов, произведенных еще в ГДР в 1970 году. Основная цель модернизации — повышение надежности и увеличение мощности станции.

Специалисты НТСК монтируют новые насосы от производителя из Орловской области — ООО «Ливгидромаш». Мощность каждого из пяти новых насосных агрегатов увеличится с 1250 до 1500 кубических метров в час. Один насос уже введен в эксплуатацию, остальные планируется установить и запустить до конца 2025 года.

Помимо текущих работ, СГК уже ведет подготовку к модернизации других объектов на следующий год. Началось проектирование комплексной реконструкции ПНС-1, которая отвечает за режимы теплоснабжения Центрального, Железнодорожного и Октябрьского районов. Масштабные работы, включающие строительство нового здания, закупку и монтаж оборудования, а также демонтаж старого здания станции, запланированы на 2026-2027 годы.

На насосных станциях под номерами 5, 6 и 13 в правобережной части города ведется подготовка к установке новых распределительных устройств в 2026 году. Это повысит надежность электроснабжения насосных станций. Основная функция распределительных устройств заключается в обеспечении безопасной и эффективной работы электрической сети, управлении потоками энергии и защите от аварийных ситуаций. Электрические шкафы содержат комплекс современного электротехнического оборудования, включая вакуумные выключатели, токопроводы и трансформаторы.

На ПНС-5 подрядчик уже приступил к проектированию и закупке комплектующих для блочно-модульного распределительного устройства. Его подключение запланировано на 2026 год. Для ПНС-6 и ПНС-13, обслуживающей Калининский район, НТСК ведет закупку распределительных устройств напряжением 0.4 кВ. Строительно-монтажные работы на этих объектах также намечены на 2026 год.

Общая сумма инвестиций СГК в теплосетевой комплекс Новосибирска в 2025 году составит 9,5 миллиарда рублей, что на 40% превышает показатели прошлого года. В частности, на повышение надежности теплоснабжения левобережной части города в течение 2024-2025 годов будет направлено 1,4 миллиарда рублей. Эти инвестиции обеспечат стабильное теплоснабжение новосибирцев и создадут основу для будущего развития городской инфраструктуры.
